第五條 本規定第二條至第四條規定范圍內的項目,其勘察、設計、施工、監理以及與工程建設有關的重要設備、材料等的采購達到下列標準之一的,必須招標:
(一)施工單項合同估算價在 400 萬元人民幣以上;
(二)重要設備、材料等貨物的采購,單項合同估算價在 200萬元人民幣以上;
(三)勘察、設計、監理等服務的采購,單項合同估算價在 100萬元人民幣以上。
同一項目中可以合并進行的勘察、設計、施工、監理以及與工程建設有關的重要設備、材料等的采購,合同估算價合計達到前款規定標準的,必須招標。
解讀一
與工程有關的其他服務或與工程無關的貨物是否依法招標?
16號令僅規定了以下五種依法招標:勘察、設計、監理、施工、重要設備材料采購,非此類的項目是否屬于依法必須招標的項目?
分析:除16號令規定的五種項目外,其他項目采購按資金來源可以分為兩類,一是政府采購類,二是非政府采購類。對于非政府采購類的項目,依照采購人自治原則,法律并不強制。對于政府采購類的項目,應當執行政府采購法律法規。
理由一:《招標投標法》明確規定,法律或國務院對必須招標的其他項目范圍有規定的,從其規定。

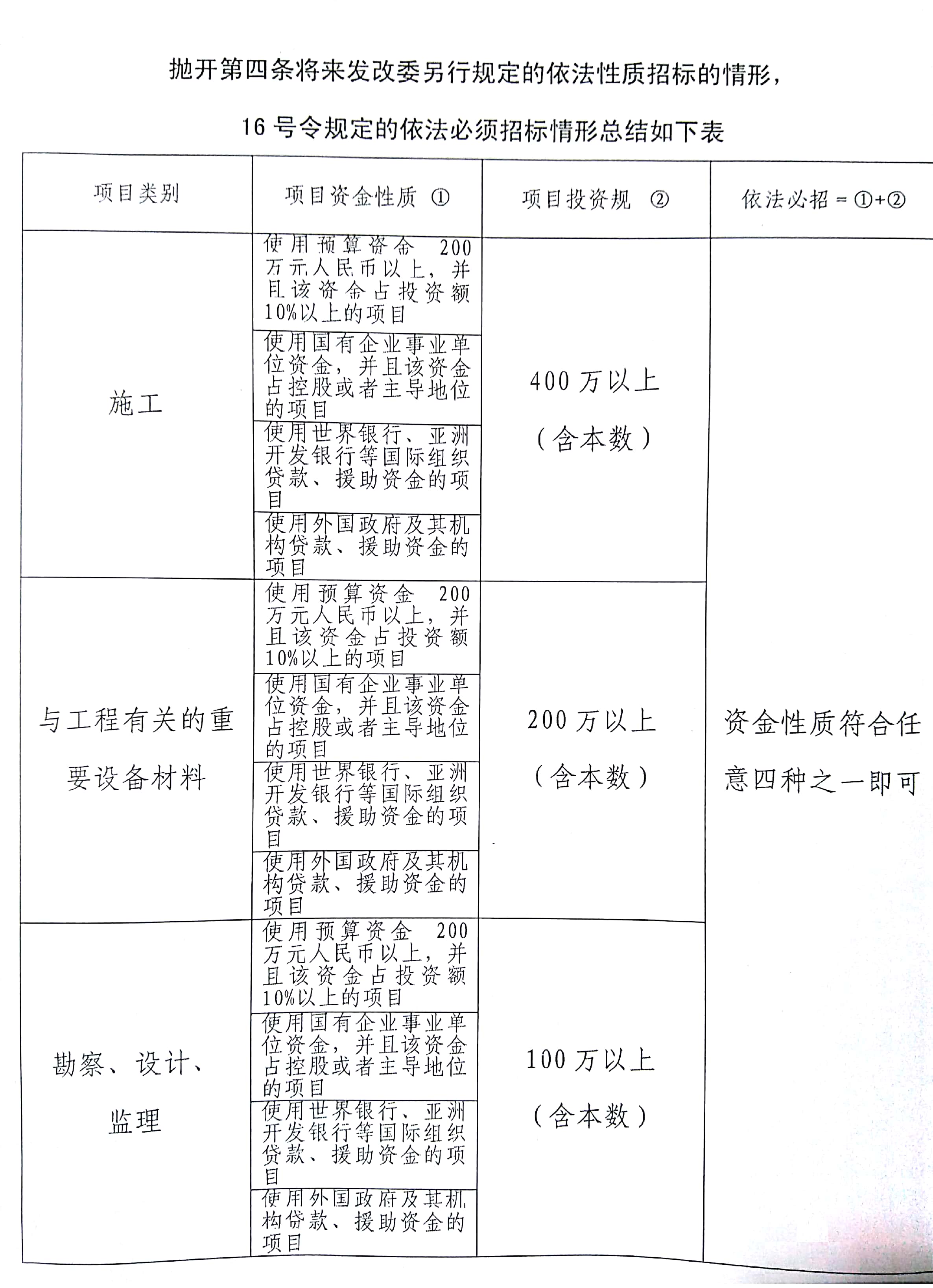

第三條 在中華人民共和國境內進行下列工程建設項目包括項目的勘察、設計、施工、監理以及與工程建設有關的重要設備、材料等的采購,必須進行招標:
(此處的等是等內不是等外,不得作擴大化解釋,即限且僅限于五種:勘察、設計、監理、施工、與工程有關的重要設備材料采購)
(一)大型基礎設施、公用事業等關系社會公共利益、公眾安全的項目;
(二)全部或者部分使用國有資金投資或者國家融資的項目;
(三)使用國際組織或者外國政府貸款、援助資金的項目。
前款所列項目的具體范圍和規模標準,由國務院發展計劃部門會同國務院有關部門制訂,報國務院批準。
法律或者國務院對必須進行招標的其他項目的范圍有規定的,依照其規定。
什么叫重要的設備材料?
答:《招標投標法實施條例》第二條第二款解釋如下:是指構成工程不可分割的組成部分,且為實現工程基本功能所必需的設備、材料。
何為不可分割?何為實現基本功能?
條例釋義中采用的是以同步設計來判定
(由于什么是“不可分割”、什么是“基本功能”,實踐中有時也難以判斷。在此情況下,也可以從設計施工上進行判斷。需要與工程同步整體設計施工的貨物屬于與工程建設有關的貨物,可以與工程分別設計、施工或者不需要設計、施工的貨物屬于與工程建設無關的貨物)。
通俗理解就是:需要與工程同步設計,同步施工,同步投入使用。實踐中也有人以是否具備可移動性來判定,比如中央空調,屬于不可分割,分體式空調屬于可以分割。筆者更傾向于以“三同時”來判定為佳。
理由之二:《政府采購法實施條例》明確規定,僅政府采購工程以及與工程建設有關的貨物、服務,采用招標方式采購的,適用《中華人民共和國招標投標法》及其實施條例。言外之意,與工程無關的政府采購貨物和服務采用招標方式采購的適用《中華人民共和國政府采購法》及其實施條例。
法條依據:《政府采購法實施條例》第七條 政府采購工程以及與工程建設有關的貨物、服務,采用招標方式采購的,適用《中華人民共和國招標投標法》及其實施條例;采用其他方式采購的,適用政府采購法及本條例。
前款所稱工程,是指建設工程,包括建筑物和構筑物的新建、改建、擴建及其相關的裝修、拆除、修繕等;所稱與工程建設有關的貨物,是指構成工程不可分割的組成部分,且為實現工程基本功能所必需的設備、材料等;所稱與工程建設有關的服務,是指為完成工程所需的勘察、設計、監理等服務。
政府采購工程以及與工程建設有關的貨物、服務,應當執行政府采購政策。
理由之三:特別法優于一般法
《招標投標法實施條例》第八十四條 政府采購的法律、行政法規對政府采購貨物、服務的招標投標另有規定的,從其規定。
小結:政府采購的非與工程有關的貨物或與工程有關的服務比如造價咨詢、第三方審計、代建、項目管理等服務,均應當遵守《政府采購法》相關規定,如果達到依法必須公開招標數額的,原則上應當公開招標。
理解難點
采購的招標代理費達到公開招標數額的,也應當公開招標嗎?
爭議的焦點在于對《政府采購法》第十九條第二款理解
采購人有權自行選擇采購代理機構,任何單位和個人不得以任何方式為采購人指定采購代理機構。
第一種理解:
1、有權自行選定等于有權自行指定。
2、不得以任何方式指定應當包括不得以招標方式選定。
第二種理解:
1、有權自行選定不等于直接采購,因為選有多種方式,可以招標方式選,可以競爭性磋商或競爭性談判選,可以單一來源采購選。
2、強制招標不等于強制指定,因為招標的責任主體還是采購人,其采購需求,采購標準都是采購人自行制定的,其法律后果應當由采購人承擔。
3、政府采購項目,必須接受《政府采購法》的監管。
4、本條款的宗旨是防止采購人之外的單位或個人利用職權非法干涉采購人采購選定代理機構,包括非法干涉采購人采購標準,采購需求等。
解讀二
依法必招=項目資金性質+項目投資規模
理解難點
什么叫可以合并?合并什么?
分析:第五條第二款的立法本意是為了防止肢解工程,最終實現規避招標的非法目的,《合同法》第五十一條:以合法形式掩蓋非法目的,合同無效。
一、什么叫可以合并?
筆者認為應當遵循至少以下原則:
1、必須是針對同一項目。
何為同一項目,筆者認為從以下幾個方面去理解,第一,采購人為同一人;第二,同一建設工程。
不同項目合并達到規模的,屬于采購人自治(法律另有規定的除外)
2、必須是同一年度
3、必須有利于采購順利實施,不能為了合并而合并。
打個比方,某鄉政府2018年度計劃新建一檔案館,資金來源財政資金,合同估算價250萬,計劃修建水泥路面10公里,資金來源財政資金,合同估算價280萬,該項目工期較緊,要求必須均在三個月內完成,已知其中任意一項工作,工期至少二個月以上,如果單純的將這兩項加起來,的確是超了400萬,但是,如果招標,一方面,資質上得同是具備建筑資質和公路施工總承包資質或者兩家組成聯合體,如果聯合體中標,這倒好說,但根據招標法的規定,我們無權強制要求投標人組成聯合體,因此,也有可能是某個非聯合體中標,這就有可能影響整個采購順利完成了。
二、合并什么?
有網友問我,是不是勘察+設計+監理+施工+設備材料,只要總額達到了,就必須招標,我說不是的。如果真的如網友理解,則會導致依法必須招標的范圍呈擴大化趨勢,這是中央簡政放權,實施放管服的總體思想是背道而馳的。
16號令第五條第二款規定的合并是指的合并同類項,比如監理合并監理,施工合并施工。
解讀三
什么叫合同估算價?
關于合同估算價在《工程建設項目招標范圍和規模標準規定》送審稿中曾經給過這樣的定義:單項合同估算價,根據項目所處階段對應的估算投資額、概算或施工圖預算等為依據確定。
如何實操呢?筆者認為分兩種情形對待,具體情況具體分析。
一、招標范圍、招標方式、招標組織形式需要報報項目審批、核準部門審批、核準的
1、需要核準的法律依據
《工程建設項目可行性研究報告增加招標內容和核準招標事項暫行規定》(國家發展計劃委員會第9號令)
第三條 依法必須進行招標的工程建設項目中,按照工程建設項目審批管理規定,凡應報送項目審批部門審批的,必須在報送的項目可行性研究報告中增加有關招標的內容。
第八條 項目審批部門在批準項目可行性研究報告時,應依據法律、法規規定的權限,對項目建設單位擬定的招標范圍、招標組織形式、招標方式等內容提出核準或者不予核準的意見。項目審批部門對招標事項核準意見格式見附表二。
2、判定是否依法必招的合同估算價在此處應理解為投資估算
投資估算的概念投資估算是指在項目投資決策過程中,依據現有的資料和特定的方法,對建設項目的投資數額進行的估計。在項目建議書、預可行性研究、可行性研究、方案設計階段(包括概念方案設計和報批方案設計)應編制投資估算。
建設項目投資估算,是可行性研究報告的重要組織部分,也是對建設項目進行經濟效益評價的重要基礎,項目確定后,投資估算總額還將對初步設計和概算編制起控制作用。
3、初步設計概念或者施工圖預算低于依法必須招標規模的處理
由于政府投資項目,招標方式審批是在可行性研究報告審批時一并審批,而正常情況下,工程概算、施工圖預算均要比投資估算要小,且完全有可能達不到工程400萬、貨物200萬、勘察設計監理100萬規模標準,達不到該如何處理呢?有沒有辦法更正呢?從原國計委9號令來看,是有補救措施的。
補救措施:重新辦理審批核準手續
法條依據:第十一條 項目建設單位在招標活動中對項目審批部門核準的招標范圍、招標組織形式、招標方式等作出改變的,應向原審批部門重新辦理有關核準手續。
例:某政府投資工程項目,投資估算405萬,依法審批為公開招標。待施工圖設計完成后,發現施工圖預算只有396萬,低于400萬,建設單位可以依法向原審批部門重新辦理核準手續,申請不招標。
需要注意的一個問題是:建設單位不可以惡意利用這個條款達到規避招標的目的。
例:某政府投資項目,投資估算460萬,依法審批為公開招標,建設單位為了達到不招標的目的,故意讓設計單位施工圖留缺項或留缺陷,讓施工圖預算達不到400萬,待通過非招標方式采購后通過設計變更,讓結算價完全超越合同價。這是必須嚴格禁止的行為。
二、招標范圍、招標方式、招標組織形式不需要報報項目審批、核準部門審批、核準的
因無須批準,因此,筆者認為,該項目合同估算價是否達到依法必須招標的規模應當以采購該項目所處的階段對應的金額為依據,甚至也可以用最高限價作為合同估算價。
